Palais de justice de Paris - Ile de la Cité
@Pascal Aimar
@Pascal Aimar
@Pascal Aimar
Classé au titre des monuments historiques et partagé entre les ministères de la Justice, de la Culture et de l’Intérieur, cet ensemble patrimonial exceptionnel fait l’objet d’une réhabilitation menée depuis 2021.

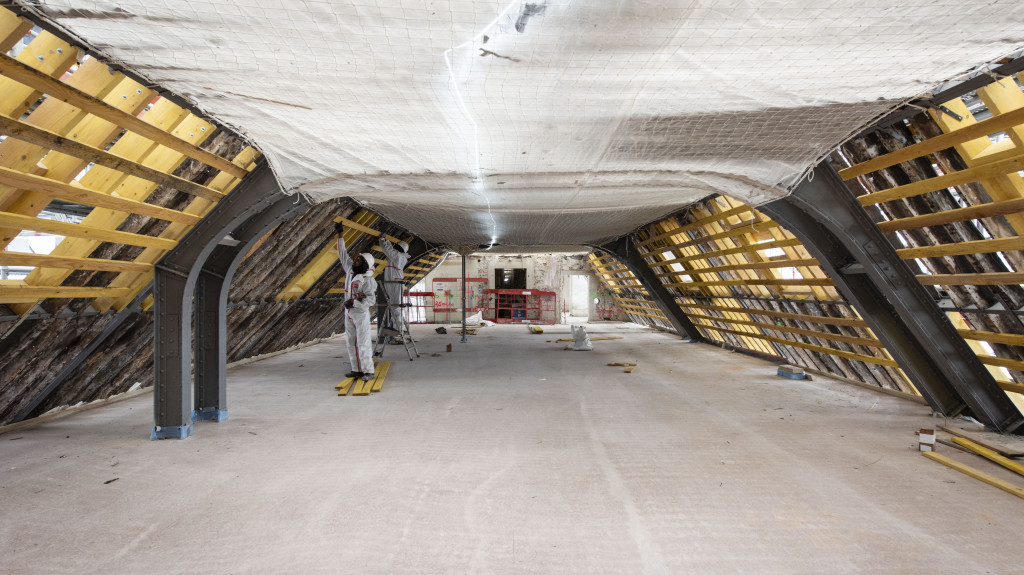

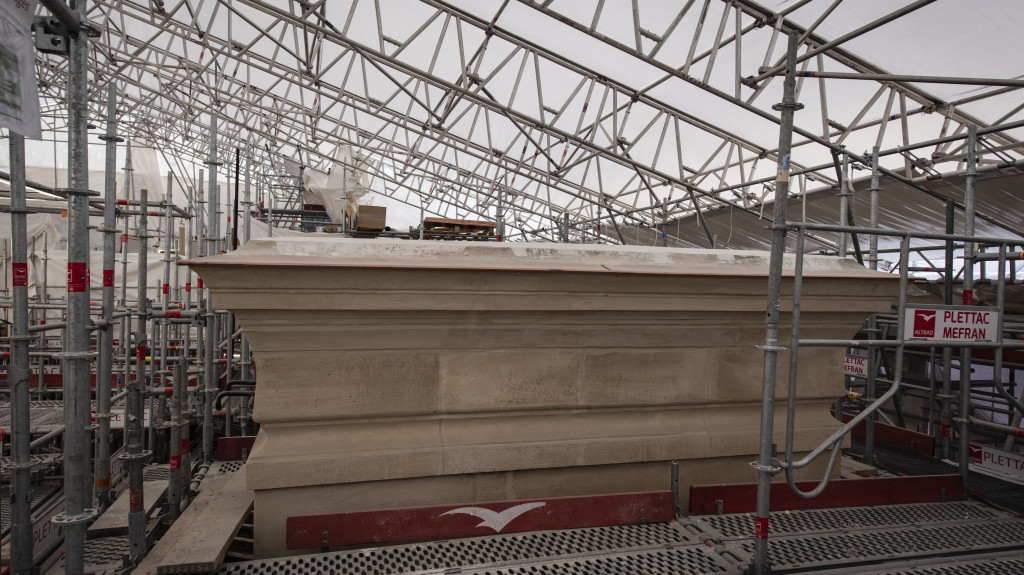

Celle-ci a démarré par la première partie du bâtiment B2 dite « B2p1 » au 36 quai des Orfèvres après le redéploiement de 450 postes de travail pour libérer la zone dévolue au chantier et opérer les travaux de sécurisation et de curage des espaces intérieurs.
Le chantier principal a démarré en mars 2023,l’objectif poursuivi est une fin de travaux mi-2026 avec notamment une mise en service des salles d’audience en septembre 2026.
En parallèle, les études pour la réhabilitation du bâtiment B5 (partie du palais de la Cité comprise entre le quai de l’Horloge et la cour du mai) et des combles du B6 (dôme de la cour du Mai) se sont achevées en novembre 2024. Les travaux préparatoires ont débuté en septembre 2024, comportant deux volets : des opérations anticipées aux travaux du B5 et des opérations de relogement du personnel des cours encore présents dans ce bâtiment.
Dans le courant de l’année 2025, des recherches de fondation associées à des fouilles archéologiques dans la cour de la Conciergerie et la cour du Mai ont permis d’affiner les études de renforcement structurel du bâtiment B5. Le lancement des travaux est prévu courant 2026.
études
Travaux
livré
Réhabilitation 1ère partie bâtiment B2p1
36 quai des Orfèvres
INSTITUTIONS CONCERNÉES
Cour de cassation, cour d’appel de Paris, Préfecture de police
CONTRACTANTS
Maîtrise d’œuvre : 2BDM (Architecte en chef des monuments historiques), BET CHOULET, LE BUREAU D’ETUDES, MTBI CONSULTING, KHEPHREN INGENIERIE, AIA MANAGEMENT
Travaux en lots séparés (8 lots)
Lot 1 – Tout Corps d’Etat : DUMEZ (Mandataire), GTIE TERTIAIRE, TOP, TFL, NEOM
Lot 2 – Couverture : BALAS (Mandataire), ACCESSUR ECHAFAUDAGES
Lot 3 – Maçonnerie – Pierre de taille : ENTREPRISE H. CHEVALIER
Lot 4 – Menuiseries : LES ATELIERS AUBERT LABANSAT
Lot 5 – Ferronnerie - lustrerie : ENTREPRISE MAZINGUE
Lot 6 – Menuiseries intérieures : ASSELIN (Mandataire), PARQUETS GAL
Lot 7 – Plâtrerie : ATELIER LOUIS DEL BOCA
Lot 8 – Décoration : MERIGUET RESTAURATION (Mandataire), PHELIPPEAU
DATES CLÉS
Septembre 2021 - avril 2022 : notification des huit lots de travaux
Septembre 2022 : opération de relogement achevée pour libérer les locaux du B2p1
Juin 2022 à février 2024 : travaux préparatoires, curage des anciens locaux et création d’une base-vie
Mars 2024 : démarrage des travaux principaux
Été 2024 : démarrage des corps d’état secondaires
septembre 2026 : mise en service des salles d'audience
CHIFFRES CLÉS
14 000 m² de surface de plancher
125 postes de travail Justice
5 salles d’audience
Réhabilitation du bâtiment B5
2/4 boulevard du Palais
INSTITUTIONS CONCERNÉES
Cour de cassation, cour d’appel de Paris, Conciergerie (CMN)
CONTRACTANTS
Maîtrise d’œuvre : 2BDM (Architecte en chef des Monuments Historiques), BET CHOULET, LE BUREAU D’ETUDES, MTBI CONSULTING, KHEPHREN INGENIERIE, EQUILIBRE STRUCTURES, AP ARCHITECTURE, CABINET PILTE, LES ECLAIREURS
Pilote : AIA Management
Entreprise de travaux pour :
• les opérations anticipées : DP.r
• les opérations de relogement : Eiffage Construction et Amélioration de l’Habitat
DATES CLÉS
Octobre 2023 : obtention de l’Autorisation de travaux (AT) au titre des monuments historiques par la DRAC
Mars 2024 : validation de l’Avant-projet Définitif
Juillet 2024 : publication des Avis d’appel public à la concurrence (AAPC) pour les 15 lots de travaux
Septembre 2024 : démarrage des travaux des opérations anticipées et de relogement
Octobre 2024 : dépôt de la DACAM au titre de la sécurité incendie et de la mise en accessibilité, à la commission de sécurité
Novembre 2024 : remise du PRO-DCE par l’ACMH
Décembre 2024 : obtention de l’Autorisation de travaux (AT) complémentaire pour l’atrium de Belleyme au titre des monuments historiques par la DRAC
2025 : démontage de la salle provisoire des grands procès et démarrage des travaux principaux
2030 : mise en service
CHIFFRES CLÉS
11 400 m² de surface de plancher
310 postes de travail Justice
8 salles d’audience
